基本情報技術者試験 令和5年度 科目A 公開問題 問13

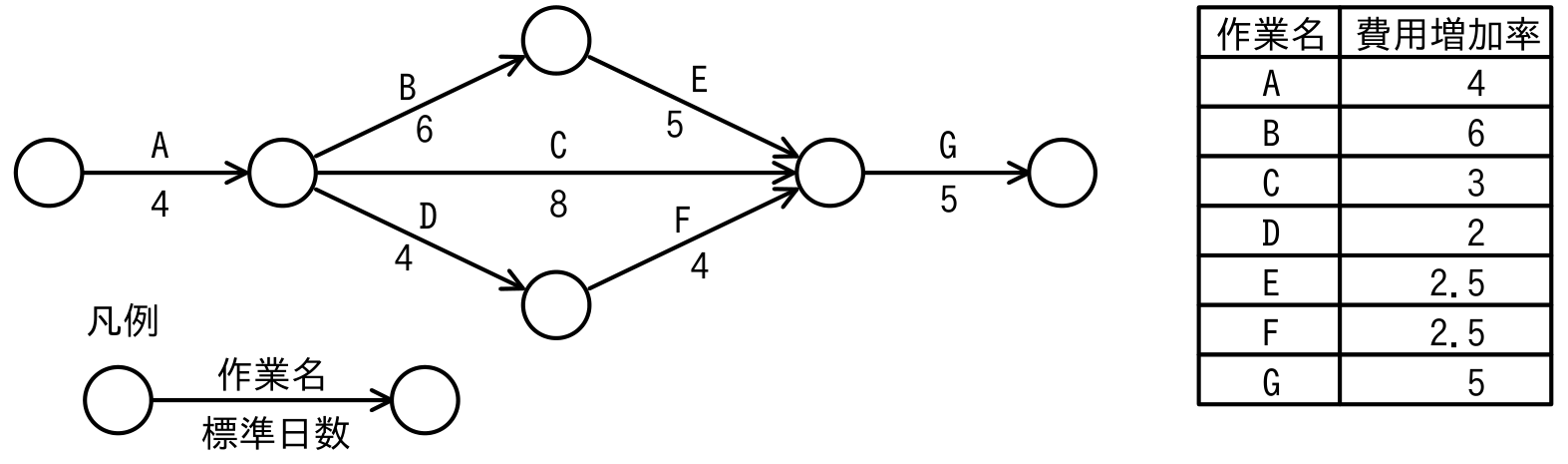

図に示すとおりに作業を実施する予定であったが、作業A で1 日の遅れが生じた。各作業の費用増加率を表の値とするとき、当初の予定日数で終了するために掛かる増加費用を最も少なくするには、どの作業を短縮すべきか。ここで、費用増加率とは、作業を1 日短縮するために要する増加費用のことである。

選択肢を押すと答え合わせができます。
正解と解説を見る
【正解】エ
各経路の当初の日数を計算します。上の経路A-B-E-Gは4+6+5+5=20日、中央の経路A-C-Gは4+8+5=17日、下の経路A-D-F-Gは4+4+4+5=17日です。したがって、所要日数が最長のA-B-E-Gがクリティカルパスであり、当初の工期は20日です。Aが1日遅れると、Aは全経路に共通するため、各経路はそれぞれ21日、18日、18日となります。工期を20日に戻すには、現在21日掛かるクリティカルパス上の作業を1日短縮する必要があります。選択肢ではBとEが該当し、1日当たりの費用増加はBが6、Eが2.5です。したがって、費用が小さいEを1日短縮するエが正解です。短縮後の上の経路は5+6+4+5=20日となります。
アのBは誤りです。Bを1日短縮しても工期は20日に戻せますが、増加費用が6であり、Eの2.5より高くなります。
イのCは誤りです。Cはクリティカルパス上にないため、1日短縮しても最長経路は21日のままで、全体の工期を戻せません。
ウのDは誤りです。費用増加率は2で最小ですが、Dもクリティカルパス上にありません。Dだけを短縮しても上の経路の21日は変わりません。
【ポイント】 ・クリティカルパスは、開始から終了までの所要日数が最長の経路です。 ・工期短縮では、まずクリティカルパス上の作業だけを候補にします。 ・費用増加率の大小は、工期を短縮できる候補を絞った後で比較します。
出典:令和5年度 基本情報技術者試験 科目A 公開問題 問13
