基本情報技術者試験 令和7年度 科目A 公開問題 問14

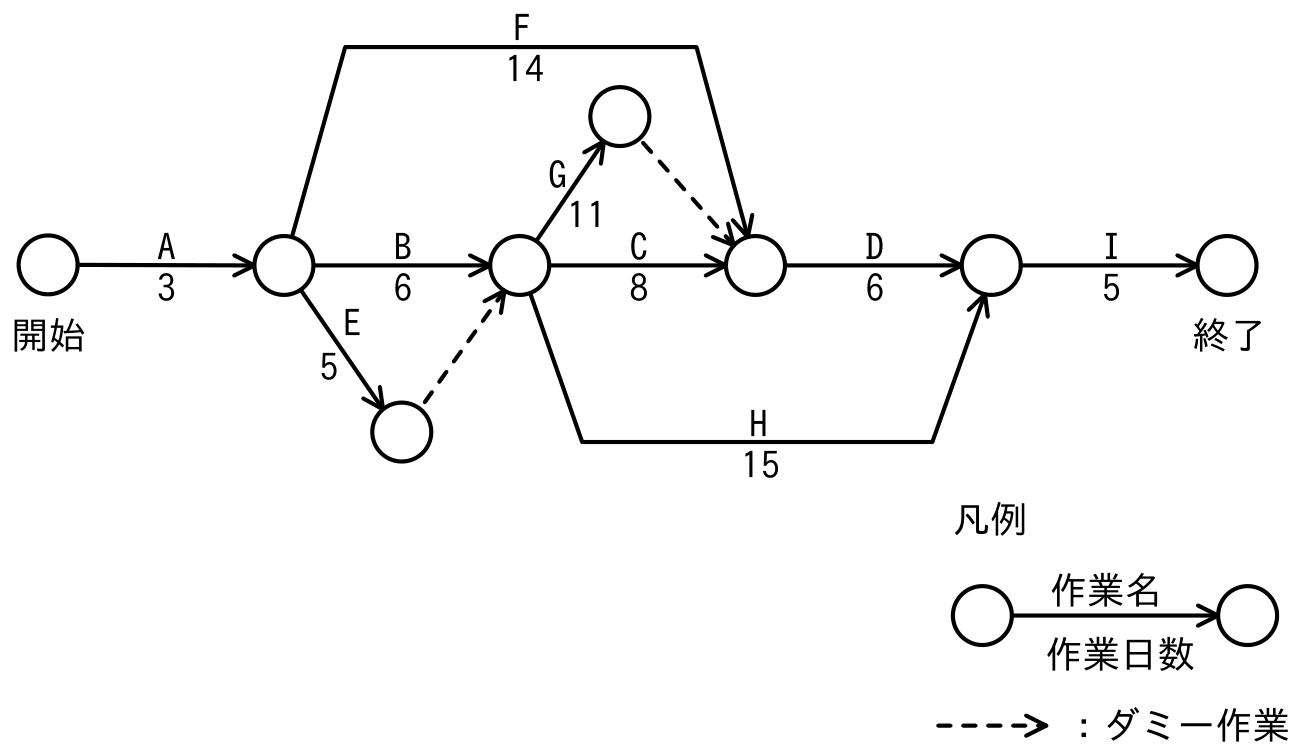

図は、あるプロジェクトの作業A ~ I とその作業日数を表している。このプロジェクトの最短所要日数は何日か。

基本情報技術者試験 令和7年度 科目A 公開問題 問14の図表

選択肢を押すと答え合わせができます。

正解と解説を見る

【正解】エ

最短所要日数は、各結合点に到達できる最も早い時刻を左から計算します。複数の矢印が入る結合点では、先行作業が全て終わるまで次へ進めないため、到達時刻の最大値を取ります。ダミー作業の日数は0日です。開始を0日とすると、A後は0+3=3日です。BとEの後が合流する点は、B経由が3+6=9日、Eとダミー経由が3+5+0=8日なので、max(9、8)=9日です。G後は9+11=20日となります。C、F、G後のダミーが合流する点は、C経由が9+8=17日、F経由が3+14=17日、G経由が20+0=20日なので、max(17、17、20)=20日です。D後とH後の合流点は、D経由が20+6=26日、H経由が9+15=24日なので、max(26、24)=26日です。最後にIの5日を加え、26+5=31日となるため、エが正解です。

アの27日は誤りです。A→E→ダミー→C→D→Iだけを合計すると27日ですが、合流点でBやGの完了を待つ条件を無視しています。 イの28日は誤りです。A→B→C→D→I又はA→F→D→Iの合計は28日ですが、Dの開始前には20日かかるG側も完了していなければなりません。 ウの29日は誤りです。A→B→H→Iの合計は29日ですが、Hと合流するD側は26日目までかかり、こちらが全体を決めます。

【ポイント】 アローダイアグラムの順方向計算では、分岐はそれぞれ計算し、合流は最大値を取ります。 最長経路はA→B→G→ダミー→D→Iで、3+6+11+0+6+5=31日です。この経路がクリティカルパスです。

出典:令和7年度 基本情報技術者試験 科目A 公開問題 問14
