マネジメント系41 / 100問
ITパスポート試験 令和5年度 公開問題 問41

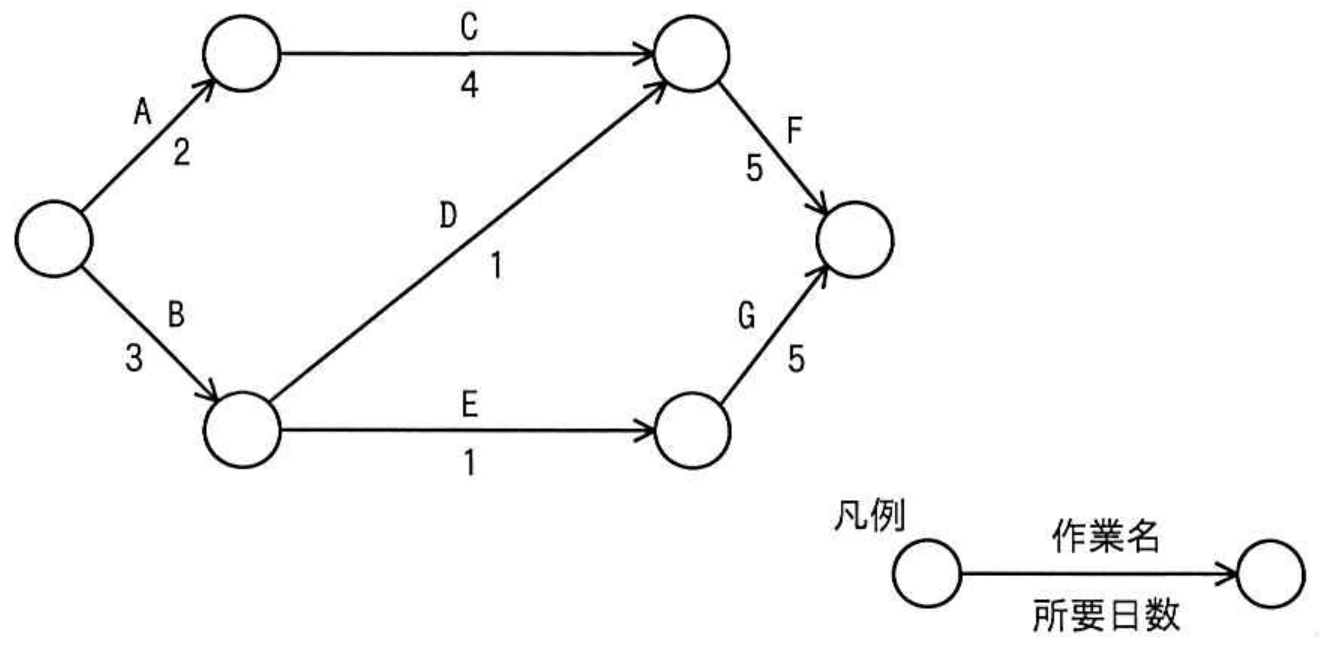

次のアローダイアグラムに基づき作業を行った結果、作業Dが2日遅延し、作業Fが3日前倒しで完了した。作業全体の所要日数は予定と比べてどれくらい変化したか。

選択肢を押すと答え合わせができます。
正解と解説を見る
【正解】ウ
アローダイアグラムでは、開始から終了までの各経路の日数を合計し、その中で最も長い経路の日数を作業全体の所要日数とします。当初の各経路は、A→C→Fが2+4+5=11日、B→D→Fが3+1+5=9日、B→E→Gが3+1+5=9日です。したがって、当初の予定は最長の11日です。
変更後は、作業Dが1+2=3日、作業Fが5-3=2日になります。各経路を再計算すると、A→C→Fは2+4+2=8日、B→D→Fは3+3+2=8日、B→E→Gは変更がないので3+1+5=9日です。変更後の全体所要日数は最長の9日であり、11-9=2日なので、予定より2日前倒しとなります。
アの3日遅延は誤りです。変更後の最長経路は9日であり、当初の11日を超えていません。イの1日前倒しは誤りです。11日と9日の差は2日です。エの3日前倒しは誤りです。作業F単独は3日前倒しですが、全体の最長経路がB→E→Gに変わるため、全体では2日前倒しにとどまります。
【ポイント】 アローダイアグラムでは、開始から終了までの最長経路をクリティカルパスといいます。 作業時間が変わったときは、元のクリティカルパスだけで判断せず、全ての経路を再計算することが重要です。
出典:令和5年度 ITパスポート試験 公開問題 問41
