応用情報技術者試験 令和4年度 秋期 午前 問52

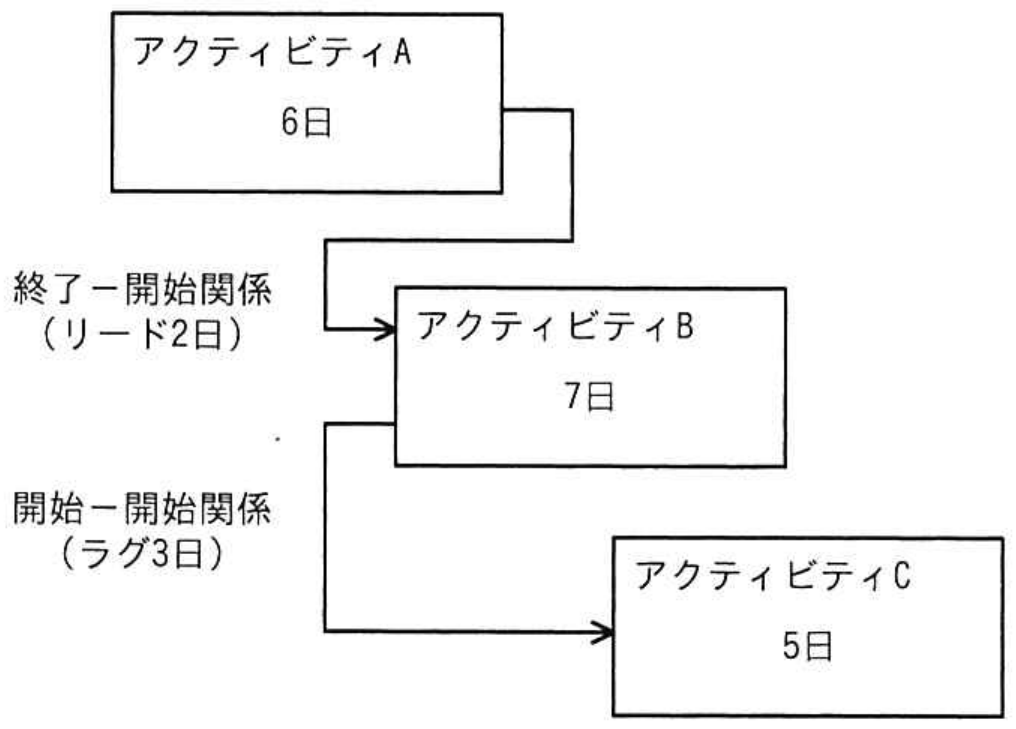

図は、実施する三つのアクティビティについて、プレシデンスダイアグラム法を用いて、依存関係及び必要な作業日数を示したものである。全ての作業を完了するための所要日数は最少で何日か。

選択肢を押すと答え合わせができます。
正解と解説を見る
【正解】イ
図では、アクティビティAが6日、Bが7日、Cが5日です。まず時点0でAを開始すると、Aの終了は時点6です。AとBは終了-開始関係で、リードが2日あります。リードは後続作業を前倒しできる期間なので、BはAの終了を待たず、時点6-2=4で開始できます。したがって、Bの終了は4+7=11です。
次に、BとCは開始-開始関係で、ラグが3日あります。ラグは待ち時間なので、CはBの開始から3日後、すなわち時点4+3=7で開始します。Cの終了は7+5=12です。全作業が終わるのはBとCの両方が終了した時点であり、11と12の遅い方を採用するので、所要日数は12日です。よってイが正解です。
アの11日は、AとBの終了時点だけを見た値であり、時点12まで続くCを考慮していません。
ウの13日は、開始-開始関係のラグ3日を正しく反映した結果ではありません。CはBの終了後ではなく、Bの開始3日後に開始します。
エの14日は、リードとラグの扱いが誤っています。リード2日は待ち時間ではなく、Bを2日前倒しする指定です。
【ポイント】 リードは後続作業を前倒しする期間、ラグは後続作業を遅らせる待ち時間です。 終了-開始、開始-開始など、どの時点同士を結ぶ依存関係なのかを先に確認します。 最後は各末端作業の終了時点を比較し、最も遅い時点を全体の所要期間とします。
出典:令和4年度 秋期 応用情報技術者試験 午前 問52
