ITパスポート試験 令和4年度 公開問題 問43

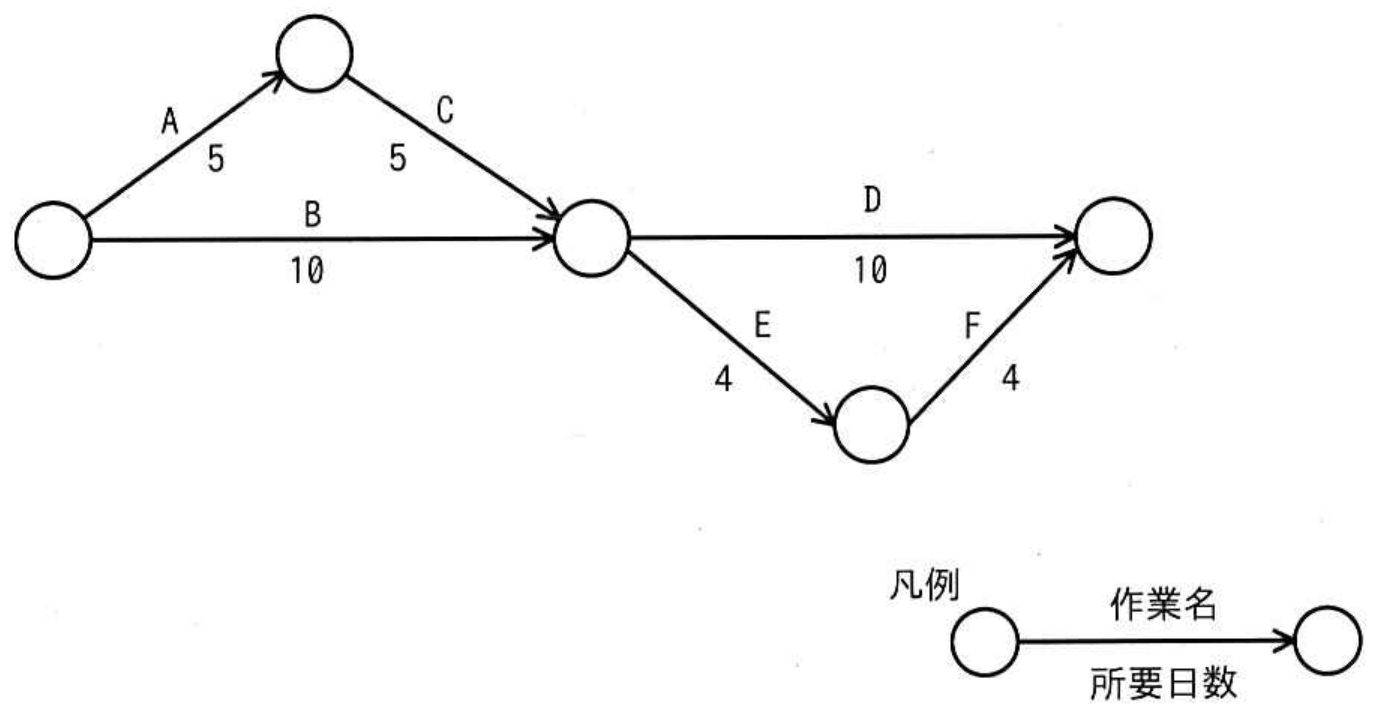

図のアローダイアグラムにおいて、作業Bが2日遅れて完了した。そこで、予定どおりの期間で全ての作業を完了させるために、作業Dに要員を追加することにした。作業Dに当初20名が割り当てられているとき、作業Dに追加する要員は最少で何名必要か。ここで、要員の作業効率は一律である。

選択肢を押すと答え合わせができます。
正解と解説を見る
【正解】エ
図では、開始点から中央の結合点までの経路は、AとCを通る経路が5+5=10日、Bを通る経路も10日です。中央から終了点までは、Dを通る経路が10日、EとFを通る経路が4+4=8日です。したがって、当初の全体期間は10+10=20日です。
Bが2日遅れると、中央の結合点へ到達するのは12日目になります。予定どおり20日で終了するには、その後の作業を20-12=8日以内に終える必要があります。EとFは合計8日なので短縮は不要ですが、Dは10日から8日へ短縮しなければなりません。
作業量を人日で求めると、Dの作業量は20名×10日=200人日です。作業効率が一律で、人数に反比例して日数が短くなるので、8日で終えるために必要な人数は200人日÷8日=25名です。当初の20名との差は25-20=5名となり、エが正解です。
アの2名は誤りです。22名では8日間に22×8=176人日しか処理できません。 イの3名は誤りです。23名では23×8=184人日で不足します。 ウの4名は誤りです。24名では24×8=192人日で不足します。 エの5名なら、25名×8日=200人日となり、必要な作業量をちょうど処理できます。
【ポイント】 結合点では、直前の全作業が終了するまで次の作業を開始できません。 要員の作業効率が一律なら、「人数×日数」で人日を求めて計算します。 遅延後は、別経路が新たなクリティカルパスになる場合にも注意しましょう。
出典:令和4年度 ITパスポート試験 公開問題 問43
