プロジェクトマネージャ試験 令和5年度 秋期 午前II 問6

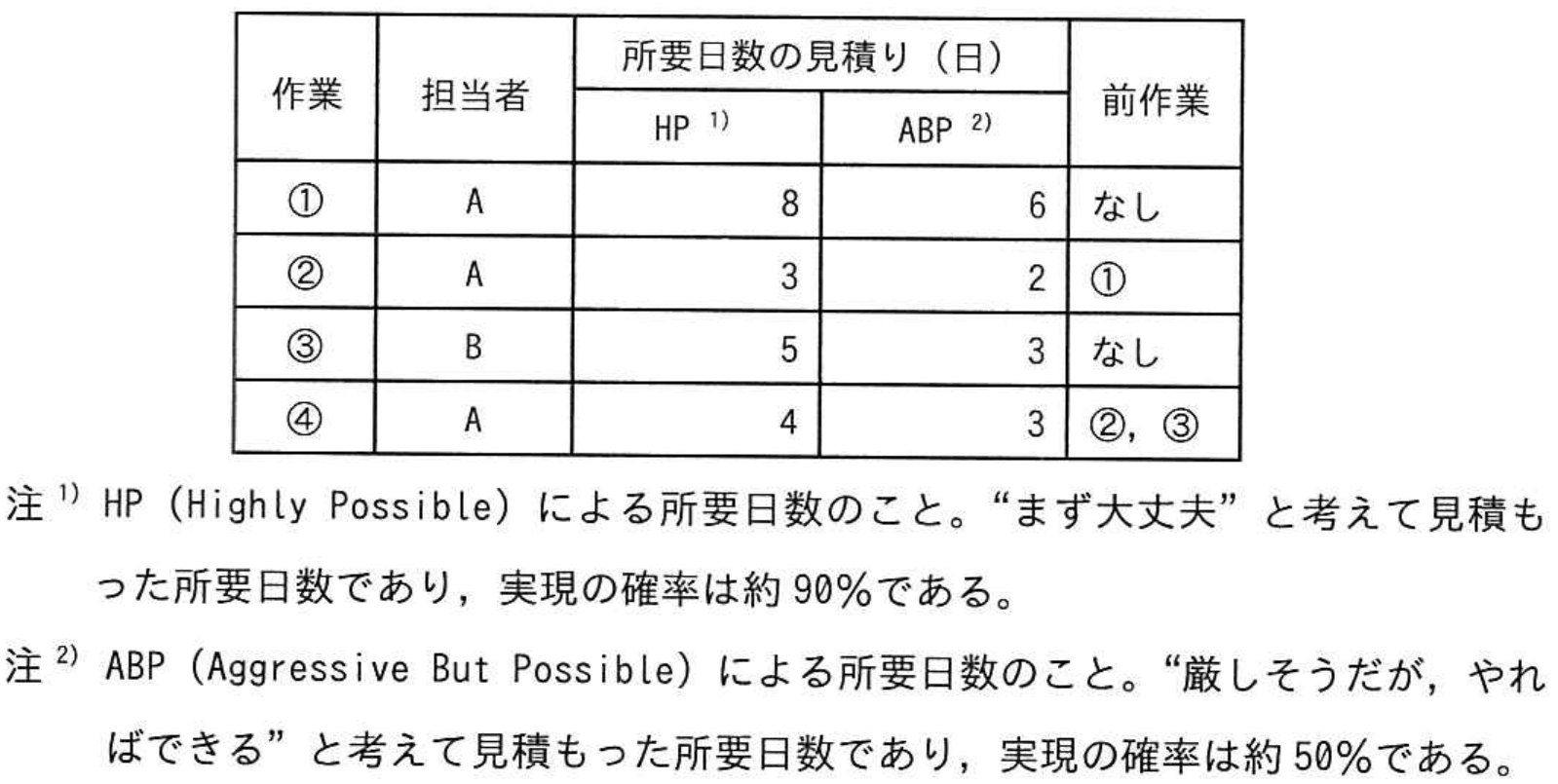

表は、あるプロジェクトにおける作業①~④の担当者、所要日数の見積り、前作業を示している。条件に従って、クリティカルチェーンプロジェクトマネジメント(CCPM)によって日程計画を策定するとき、プロジェクトバッファを含めた全体の所要日数は何日か。 〔条件〕 ・各作業は、前作業が終了してから開始する。 ・担当者が異なる作業は、並行して実施可能である。 ・各作業の余裕日数は、式"HP-ABP"によって算出する。 ・プロジェクトバッファは、クリティカルチェーン上の作業の余裕日数の合計の半分とする。

選択肢を押すと答え合わせができます。
正解と解説を見る
【正解】イ
CCPMでは、実行日数として達成確率が約50%のABP見積りを用い、クリティカルチェーンの末尾にプロジェクトバッファを加えます。ABPによる日数は、①が6日、②が2日、③が3日、④が3日です。①と③は担当者が異なるので並行できます。①の後に②を実施する経路は6+2=8日であり、③は3日で終了します。④は②と③の両方の終了後に始まるため、開始できるのは8日後です。したがって、クリティカルチェーンは①→②→④となり、その長さは6+2+3=11日です。
このチェーン上の余裕日数は、①が8-6=2日、②が3-2=1日、④が4-3=1日です。プロジェクトバッファは、これらの合計の半分なので、(2+1+1)÷2=2日です。よって、全体の所要日数は11+2=13日となります。
アの11日は誤りです。これはABPによるクリティカルチェーンの長さだけであり、プロジェクトバッファを加えていません。
ウの14日は誤りです。例えば、クリティカルチェーン上にない③の余裕2日まで合計すると、全作業の余裕6日の半分である3日を加えて14日になりますが、条件ではチェーン上の作業だけが対象です。
エの15日は誤りです。これは①、②、④のHP見積りを8+3+4と合計した値であり、ABPとプロジェクトバッファを使うCCPMの日程ではありません。
【ポイント】 CCPMでは、作業間の依存関係だけでなく、同じ要員を同時に使えないという資源制約も考慮します。個々の作業に余裕を持たせるのではなく、余裕を集約してプロジェクトバッファなどで管理します。
出典:令和5年度 秋期 プロジェクトマネージャ試験 午前II 問6
