SkillStack
マネジメント系18 / 30問

高度情報処理技術者試験・情報処理安全確保支援士試験 令和4年度 秋期 午前I 問18

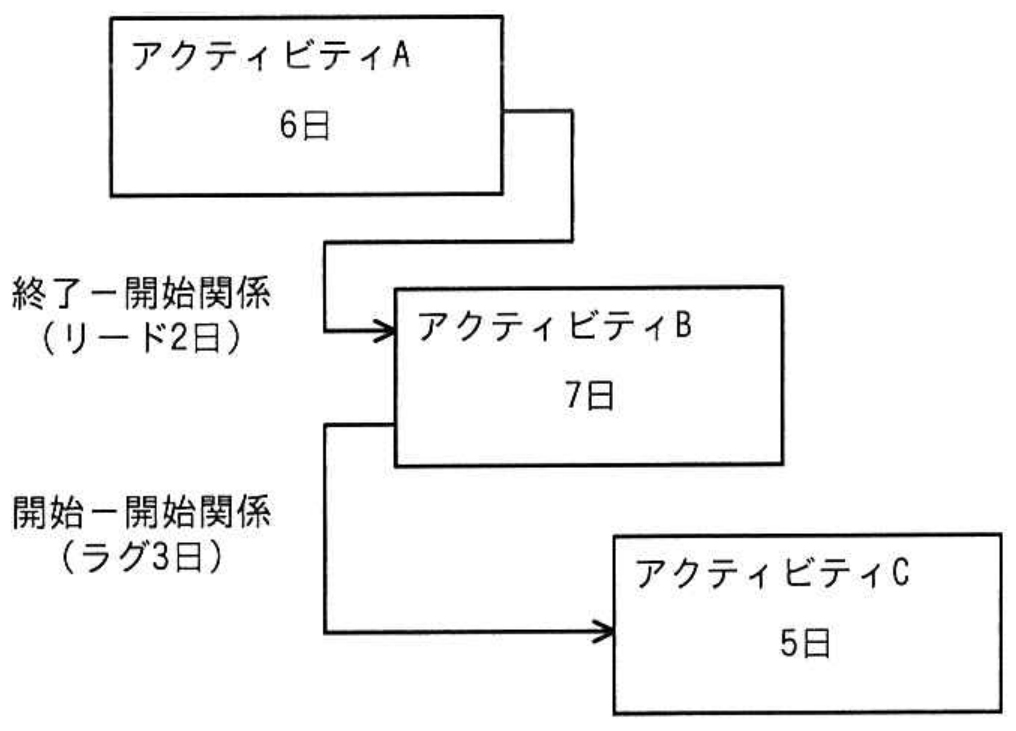

図は、実施する三つのアクティビティについて、プレシデンスダイアグラム法を用いて、依存関係及び必要な作業日数を示したものである。全ての作業を完了するための所要日数は最少で何日か。

高度情報処理技術者試験・情報処理安全確保支援士試験 令和4年度 秋期 午前I 問18の図表

選択肢を押すと答え合わせができます。

正解と解説を見る

【正解】イ

時点0でアクティビティAを開始すると、Aは6日間なので時点6に終了します。AとBは終了-開始関係でリード2日です。リードは後続作業を通常より前倒しできる期間なので、BはAの終了を待たず、時点6-2=4に開始できます。Bの所要日数は7日間であるため、終了は時点4+7=11です。

BとCは開始-開始関係でラグ3日です。ラグは後続作業の開始まで空ける期間なので、CはBの開始から3日後、すなわち時点4+3=7に開始します。Cは5日間であり、終了は時点7+5=12です。全作業の完了時点は、Aの6、Bの11、Cの12のうち最も遅い12となります。

アの11日は誤りです。これはBの終了時点ですが、その時点ではCが完了していません。

ウの13日は誤りです。リード2日とラグ3日を関係の種類に従って計算すると、13日にはなりません。

エの14日は誤りです。これはAの終了後にBを開始するものとして、リード2日による前倒しを反映しなかった場合の値です。

【ポイント】 終了-開始関係は先行作業の終了を基準とし、開始-開始関係は先行作業の開始を基準とします。一般に、リードは前倒し、ラグは待ち時間として時点を計算すると混乱しにくくなります。

出典:令和4年度 秋期 高度情報処理技術者試験・情報処理安全確保支援士試験 午前I 問18
※ 解説は SkillStack 編集部が作成したものです。Web 表示のため、図表の配置や表記を一部改めています。

この回の30問を、アプリで通しで解く

  • 本番と同じ問題数・制限時間で通し演習(模試モード)
  • 間違えた問題は自動で「復習すべき問題」に回る
  • 解説で分からない点はAIに質問できる
SkillStackで無料で始める
