高度情報処理技術者試験・情報処理安全確保支援士試験 令和5年度 秋期 午前I 問19

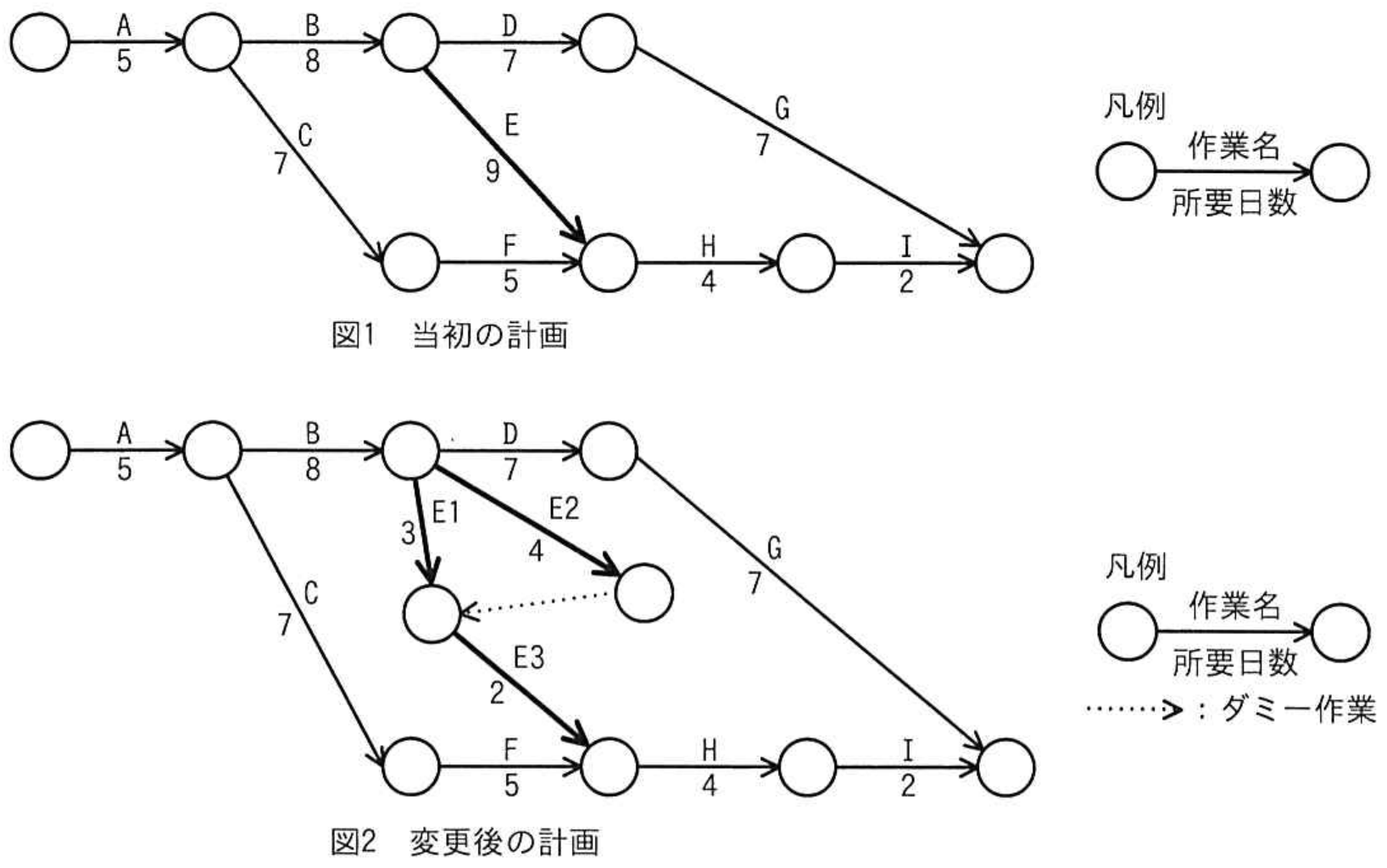

プロジェクトのスケジュールを短縮したい。当初の計画は図1のとおりである。作業Eを作業E1、E2、E3に分けて、図2のとおりに計画を変更すると、スケジュールは全体で何日短縮できるか。

選択肢を押すと答え合わせができます。
正解と解説を見る
【正解】ア
プロジェクト全体の所要日数は、開始から終了までの各経路のうち、所要日数が最も長い経路で決まります。当初の計画では、作業Eを通る経路の完了時点は、A+B+E=5+8+9=22日です。作業Fを通る側は、A+C+F=5+7+5=17日なので、合流後の作業Hは22日目から開始します。したがって、下側の完了は22+H+I=22+4+2=28日です。一方、上側の経路はA+B+D+G=5+8+7+7=27日なので、当初の全体日数は28日です。
変更後は、E1とE2が並行して実行されます。点線のダミー作業は所要日数が0日であり、E3がE1とE2の両方の完了後に開始するという順序関係を表します。このため、分割後のE相当部分は、max(E1、E2)+E3=max(3、4)+2=6日です。E側の合流点への到達は5+8+6=19日、F側は17日のままなので、下側の完了は19+4+2=25日です。上側は変更されず27日であるため、変更後の全体日数はmax(25、27)=27日です。よって、短縮日数は28-27=1日となります。
イの2日は誤りです。変更後の全体日数を26日とする計算になりますが、27日かかるA、B、D、Gの経路は短縮されていません。
ウの3日は誤りです。下側だけを見ると28日から25日へ3日短縮されますが、プロジェクト全体は上側の27日に制約されます。
エの4日は誤りです。Eの所要日数が9日から実質6日になって短縮されるのは3日であり、全体の短縮日数でもありません。
【ポイント】 アローダイアグラムでは、最長経路であるクリティカルパスが全体日数を決めます。 並行作業の所要日数は合計せず、完了が遅い方を用います。 一つの経路を短縮すると、別の経路が新たなクリティカルパスになることがあります。
出典:令和5年度 秋期 高度情報処理技術者試験・情報処理安全確保支援士試験 午前I 問19
