高度情報処理技術者試験・情報処理安全確保支援士試験 令和6年度 春期 午前I 問18

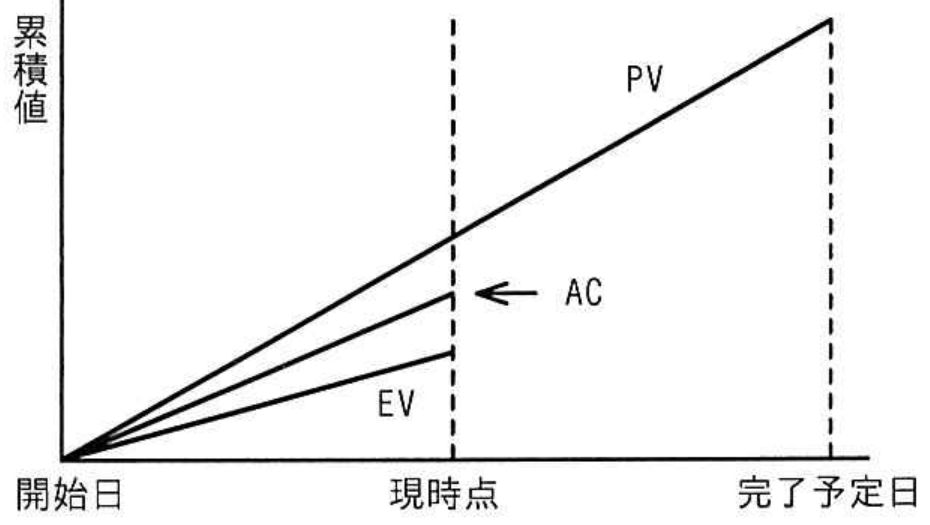

EVMで管理しているプロジェクトがある。図は、プロジェクトの開始から完了予定までの期間の半分が経過した時点での状況である。コスト効率、スケジュール効率がこのままで推移すると仮定した場合の見通しのうち、適切なものはどれか。

選択肢を押すと答え合わせができます。
正解と解説を見る
【正解】ア
図の現時点では、各累積値の大小関係が「PV>AC>EV」です。PVは計画価値、ACは実コスト、EVは出来高、すなわち実際に完了した作業の予算上の価値です。コスト効率を表すCPIは「EV÷AC」なので、EV<ACからCPI<1となります。同じ出来高を得るために予定より多くのコストを使っているため、この効率が続けば最終コストは計画より多くなります。
スケジュール効率を表すSPIは「EV÷PV」なので、EV<PVからSPI<1となります。現時点までに完了している作業量が計画より少ないため、この効率が続けば完了は予定日より遅くなります。したがって、コスト超過かつ完了遅延を示すアが適切です。
イの「完了は早くなる」は誤りです。SPI<1は進捗の遅れを表し、早期完了を示すSPI>1ではありません。
ウの「コストは少なくなる」は誤りです。ACがPVより小さくても、コスト評価ではACとEVを比較します。AC>EVなのでコスト効率は悪化しています。
エは、コストが少なくなること、完了が早くなることの両方が誤りです。図はCPI、SPIともに1未満です。
【ポイント】 EVMでは、SV=EV-PVが負なら進捗遅れ、CV=EV-ACが負ならコスト超過です。 PVとACだけを比較せず、実際の成果を金額換算したEVを基準に判断することが重要です。
出典:令和6年度 春期 高度情報処理技術者試験・情報処理安全確保支援士試験 午前I 問18
※ 解説は SkillStack 編集部が作成したものです。Web 表示のため、図表の配置や表記を一部改めています。
