プロジェクトマネージャ試験 令和5年度 秋期 午前II 問10

売上管理を行うアプリケーションソフトウェアの規模を、条件に従ってファンクションポイント法で見積もる。調整要因も加味したファンクションポイント数は幾つか。ここで、未調整ファンクションポイントの算出は、JIS X 0142:2010(ソフトウェア技術-機能規模測定-IFPUG機能規模測定手法(IFPUG 4.1版未調整ファンクションポイント)計測マニュアル)による。 〔条件〕 ・トランザクションファンクションの未調整ファンクションポイントの算出には、表1~表4を用いる。 ・データファンクションの未調整ファンクションポイントは、33である。 ・調整要因は、0.9である。

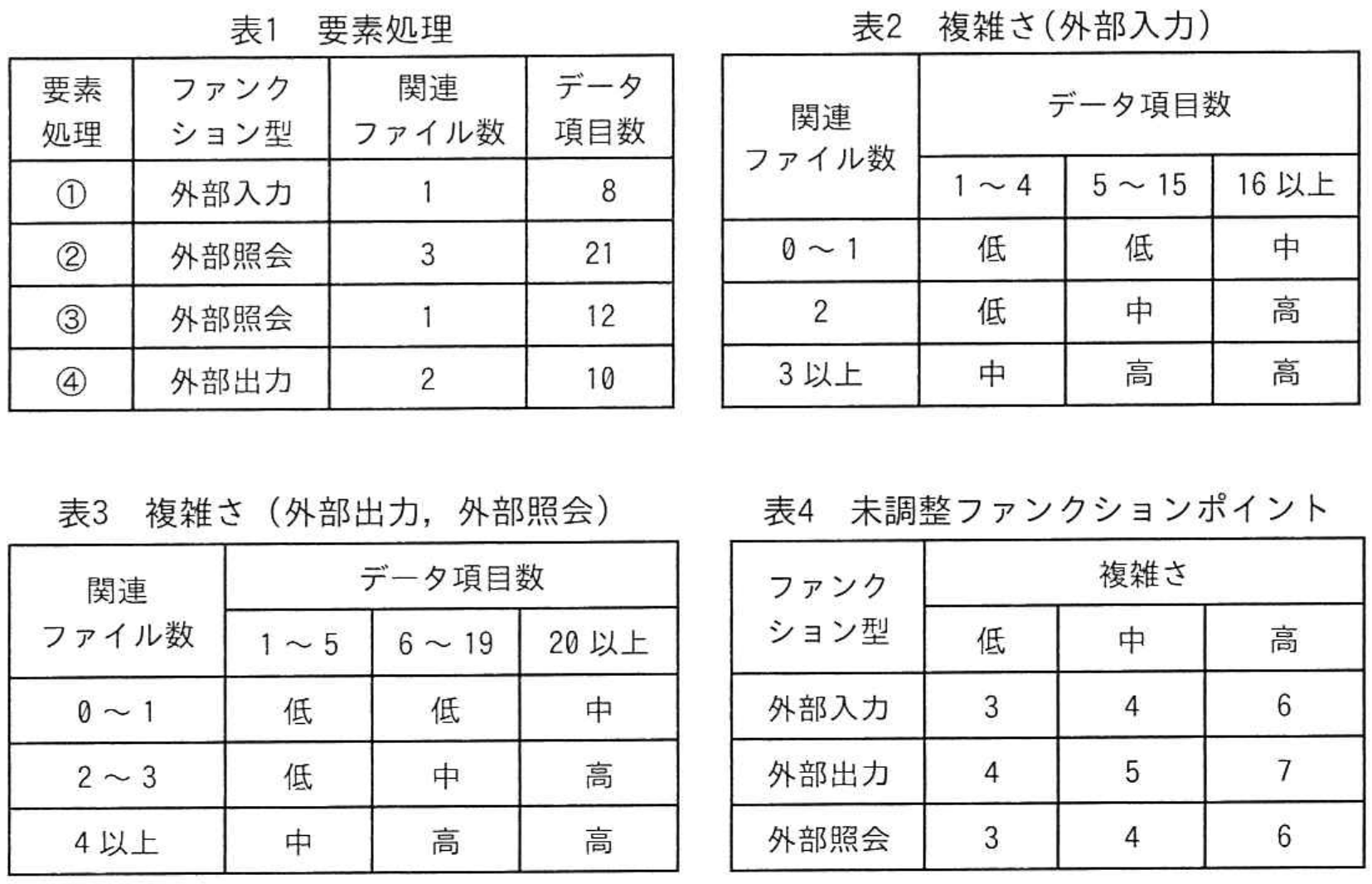

プロジェクトマネージャ試験 令和5年度 秋期 午前II 問10の図表

選択肢を押すと答え合わせができます。

正解と解説を見る

【正解】ア

最初に、各要素処理の複雑さを関連ファイル数とデータ項目数から判定し、表4の重みを適用します。①は外部入力で、関連ファイル数1、データ項目数8なので複雑さは低、ポイントは3です。②は外部照会で、関連ファイル数3、データ項目数21なので複雑さは高、ポイントは6です。③も外部照会で、関連ファイル数1、データ項目数12なので複雑さは低、ポイントは3です。④は外部出力で、関連ファイル数2、データ項目数10なので複雑さは中、ポイントは5です。

したがって、トランザクションファンクションの未調整ファンクションポイントは、3+6+3+5=17です。これに、あらかじめ示されたデータファンクションの33を加えると、未調整ファンクションポイントは17+33=50になります。最後に調整要因0.9を掛けるので、調整後のファンクションポイント数は50×0.9=45です。

イの46は誤りです。各要素処理の複雑さと重みを表どおりに判定した合計は17であり、データファンクションを加えて調整要因を掛けても46にはなりません。

ウの49は誤りです。調整要因は未調整値全体に掛けます。正しい未調整値50に0.9を掛けた値は45であり、49ではありません。

エの50は誤りです。これはトランザクションファンクション17とデータファンクション33を合計した未調整ファンクションポイントです。調整要因0.9がまだ反映されていません。

【ポイント】 ファンクションポイント法では、機能の種類、関連ファイル数、データ項目数の順に確認して複雑さを決めます。未調整値を全て合計してから、最後に調整要因を一度だけ掛けるのが計算の基本です。

出典:令和5年度 秋期 プロジェクトマネージャ試験 午前II 問10
※ 解説は SkillStack 編集部が作成したものです。Web 表示のため、図表の配置や表記を一部改めています。
