ITサービスマネージャ試験 令和6年度 春期 午前II 問19

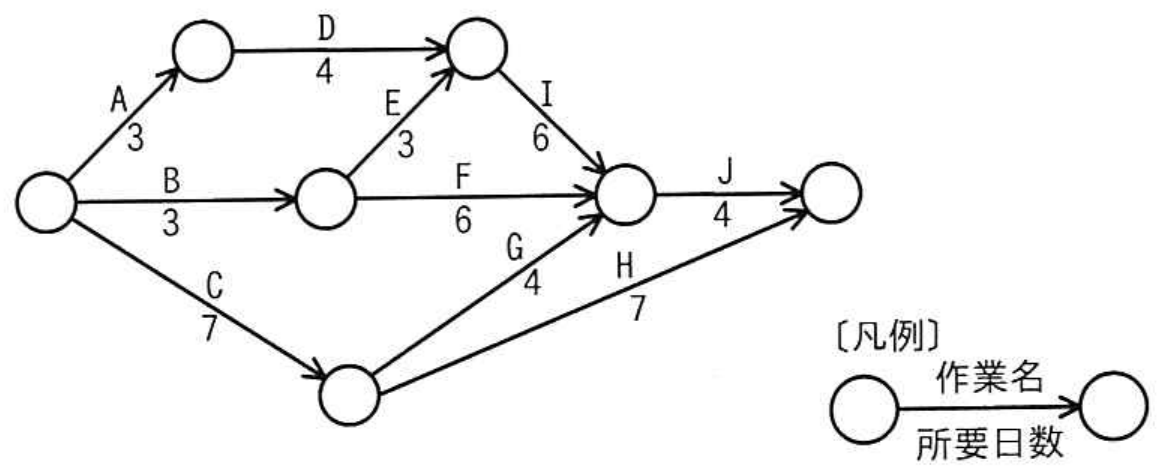

アローダイアグラムで表される日程のプロジェクトにおいて、現在のクリティカルパスは作業A、D、I、Jである。作業Dを2日、作業Jを1日短縮するとき、作業Fの総余裕日数は何日減少するか。ここで、総余裕日数とは、当該作業に先行する作業が遅れなしに完了したとき、総所要日数を増加させることなく、当該作業が遅れてもよい日数である。

選択肢を押すと答え合わせができます。
正解と解説を見る
【正解】ア
短縮前の各経路の所要日数を計算します。 A-D-I-Jは、3+4+6+4=17日です。B-E-I-Jは、3+3+6+4=16日、B-F-Jは、3+6+4=13日、C-G-Jは、7+4+4=15日、C-Hは、7+7=14日です。したがって、総所要日数は最長経路の17日です。
作業Fを通る経路はB-F-Jで13日なので、短縮前のFの総余裕日数は、17-13=4日です。
次に、Dを2日短縮して2日、Jを1日短縮して3日とします。各経路は、A-D-I-Jが3+2+6+3=14日、B-E-I-Jが3+3+6+3=15日、B-F-Jが3+6+3=12日、C-G-Jが7+4+3=14日、C-Hが14日となります。短縮後の総所要日数は15日で、Fの総余裕日数は、15-12=3日です。したがって、減少日数は4-3=1日となり、アが正解です。
イの2日は誤りです。Fの余裕は4日から3日への変化であり、2日減少ではありません。
ウの3日は誤りです。3日は短縮後の総余裕日数であって、減少日数ではありません。
エの4日は誤りです。4日は短縮前の総余裕日数であって、減少日数ではありません。
【ポイント】 総余裕日数は、「プロジェクト全体の所要日数-その作業を通る経路の所要日数」で確認できます。 作業時間を短縮するとクリティカルパスが変わる場合があるので、全経路を再計算します。
