ITサービスマネージャ試験 令和7年度 春期 午前II 問19

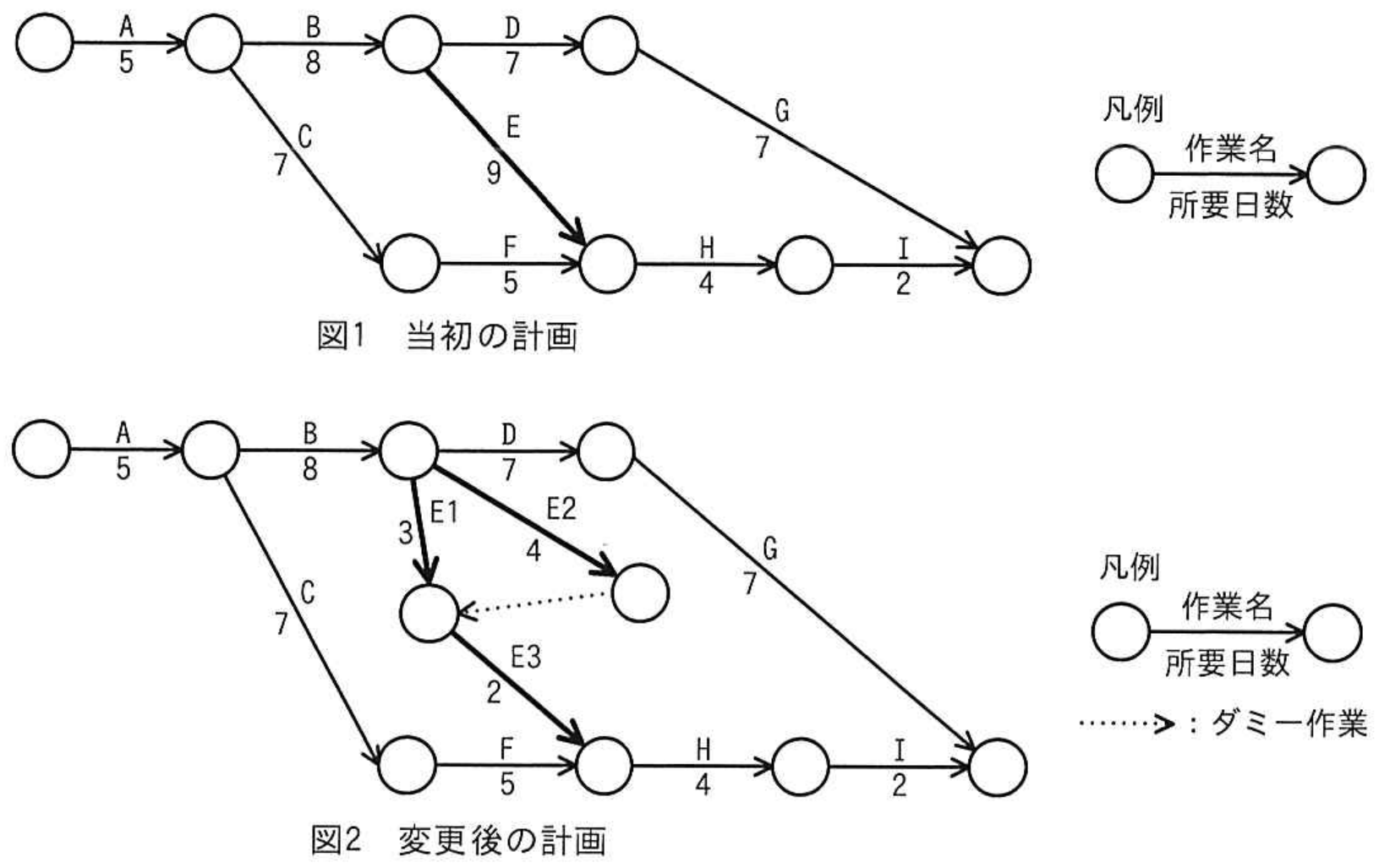

プロジェクトのスケジュールを短縮したい。当初の計画は図1のとおりである。作業Eを作業E1、E2、E3に分けて、図2のとおりに計画を変更すると、スケジュールは全体で何日短縮できるか。

ITサービスマネージャ試験 令和7年度 春期 午前II 問19の図表

選択肢を押すと答え合わせができます。

正解と解説を見る

【正解】ア

図1では、開始から終了までの主な経路の日数を合計します。A-B-D-Gは5+8+7+7=27日、A-B-E-H-Iは5+8+9+4+2=28日、A-C-F-H-Iは5+7+5+4+2=23日です。最長経路が全体工期を決めるので、変更前は28日です。

図2では、E1とE2はBの後に並行して開始します。E2の終点からE1の終点へ向かうダミー作業があるため、E3はE1とE2の両方が終わるまで開始できません。したがって、この部分の所要日数はmax(3、4)+2=6日です。変更後のEを通る経路は5+8+4+2+4+2=25日です。一方、A-B-D-Gは27日、A-C-F-H-Iは23日のままなので、変更後の全体工期は最長の27日です。よって、短縮日数は28-27=1日となり、アが正解です。

イの2日は誤りです。変更後の最長経路は26日ではなく27日です。 ウの3日は誤りです。Eを通る経路だけなら28日から25日になりますが、27日の別経路が全体工期を決めます。 エの4日は誤りです。分割後のE部分は6日で、元の9日から減るのは3日であり、全体工期の減少は更に1日に制約されます。

【ポイント】 アローダイアグラムの全体工期は、開始から終了までの最長経路で決まります。 ダミー作業の所要日数は0日ですが、作業間の依存関係を表します。 一つの経路を短縮すると、別の経路が新たなクリティカルパスになることがあります。

出典:令和7年度 春期 ITサービスマネージャ試験 午前II 問19
※ 解説は SkillStack 編集部が作成したものです。Web 表示のため、図表の配置や表記を一部改めています。
